Heimwerkerprojekte scheitern selten am Können — sie scheitern am Budget, das bei der Hälfte der Arbeit aufgebraucht ist. Die Ursache ist fast immer dieselbe: Kalkuliert wurde der Wunschpreis, nicht das Projekt — Material ohne Nebenkosten, Arbeitszeit ohne Realität, null Reserve. Dieser Leitfaden zeigt das Kalkulationsgerüst, mit dem Profis rechnen, übersetzt für Selbermacher: fünf Kostenblöcke, eine Reservelogik und die Reihenfolge, in der ein Budget entsteht, das am Ende reicht.
Block 1: Material — die Basis, aber nur die halbe Wahrheit
Die Materialrechnung ist auf diesem Portal Kernthema: Fläche oder Volumen messen, Verschnitt bauteilgerecht aufschlagen, in Gebinde übersetzen — für jedes Gewerk steht der Weg in den Rechnern von Fliesen bis Beton und den zugehörigen Anleitungen. Die Kalkulationsregel dazu: Material wird nie als runde Schätzung ins Budget geschrieben, sondern als gerechnete Stückliste mit Preisen — die halbe Stunde Rechnung ist der Unterschied zwischen Kalkulation und Hoffnung. Und: Listenpreise des Baumarkts sind Obergrenzen; Baustoffhandel-Konditionen und Aktionspreise liegen bei größeren Mengen 10 bis 25 Prozent darunter (mehr dazu in Baustoffe clever einkaufen).
Block 2: Die Nebenkosten — der Klassiker der Fehlkalkulation
Um jedes Kernmaterial kreisen Positionen, die in Erstkalkulationen fehlen und real 20 bis 40 Prozent ausmachen:
- Verbrauchs- und Systemmaterial: Grundierung, Kleber, Schrauben, Klebebänder, Folien, Abdeckvlies — je Gewerk 10–20 % der Hauptmaterialsumme
- Werkzeug und Maschinen: Kauf oder Miete (die Abwägung in Leihen oder kaufen?)
- Logistik: Lieferkosten, Kranabladung, Anhängermiete
- Entsorgung: Container, Wertstoffhof-Gebühren — beim Rückbau oft vierstellig (Bauschutt richtig entsorgen)

Block 3: Fremdleistung — was trotzdem der Profi macht
Fast jedes größere Projekt hat Anteile, die aus Pflicht (Elektrik, Gas), Vernunft (Statik) oder Effizienz (Erdbau mit Bagger) fremdvergeben werden. Diese Positionen kommen mit eingeholtem Angebot ins Budget, nicht mit geratenen Pauschalen — wie man Angebote liest und vergleicht, steht in Handwerker-Angebote verstehen; und ob sich die Eigenleistung im jeweiligen Gewerk überhaupt lohnt, rechnet Eigenleistung oder Handwerker? vor.
Block 4: Die eigene Zeit — ehrlich bepreist
Eigenleistung ist nicht kostenlos, sie ist anders bezahlt: mit Wochenenden. Für die Planung zählt weniger der fiktive Stundenlohn als die realistische Dauer — und da gilt die Erfahrungsregel: Laienzeit = Profizeit mal zweieinhalb bis drei, beim ersten Mal eines Gewerks eher mal vier. Wer diese Zahl kennt, plant Urlaub und Familienleben realistisch — und erkennt rechtzeitig, welche Projektteile in den Herbst rutschen, bevor die Terrasse zur Dauerbaustelle wird.
Ein Budget ohne Zeitplan ist nur eine Preisliste. Die teuerste Baustelle ist die, die ein Jahr offen steht — sie kostet jeden Tag Nerven, und am Ende doch den Handwerker für den Rest.
Markus Brandt, Maurermeister
Block 5: Die Reserve — 15 Prozent, unantastbar
Jedes Projekt findet Überraschungen: den bröseligen Untergrund, die Leitung an der falschen Stelle, den Mehrverbrauch. Profis kalkulieren dafür systematisch — für Heimwerkerprojekte haben sich 15 Prozent auf die Gesamtsumme bewährt, bei Altbau-Substanz 20. Die Reserve ist ein eigener Posten mit eigener Regel: Sie wird nicht in bessere Fliesen investiert, weil „noch was übrig ist“ — sie wird erst am Projektende frei. Wer sie in Woche zwei verfrühstückt, kalkuliert ab Woche drei wieder mit Hoffnung.

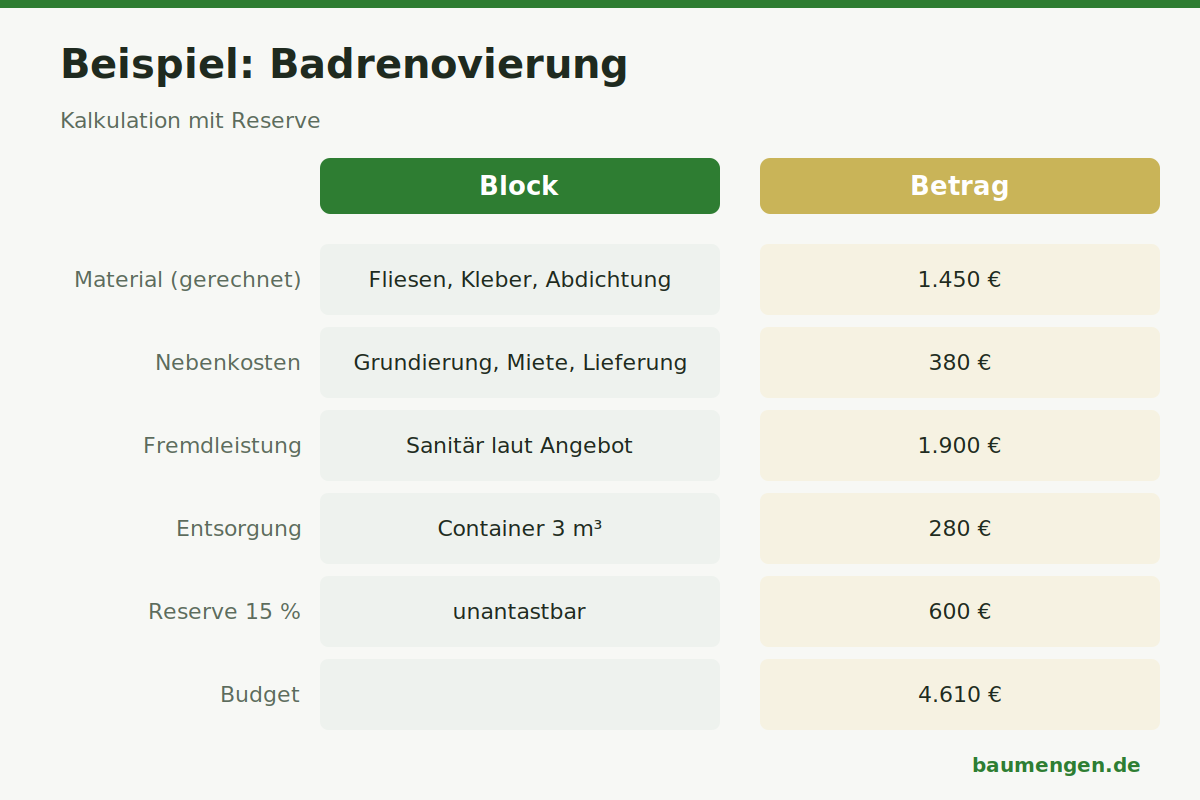

Die Kalkulation in der Praxis: das Beispiel Badrenovierung
| Block | Position | Betrag |
|---|---|---|
| Material | Fliesen, Kleber, Fugmasse, Abdichtung (gerechnet) | 1.450 € |
| Nebenkosten | Grundierung, Profile, Werkzeugmiete, Lieferung | 380 € |
| Fremdleistung | Sanitär-Anschlüsse laut Angebot | 1.900 € |
| Entsorgung | Bauschutt-Container 3 m³ | 280 € |
| Zwischensumme | 4.010 € | |
| + Reserve 15 % | 600 € | |
| Budget | 4.610 € |
Dazu der Zeitblock: ~9 Profitage Fliesenarbeit ÷ eigene Wochenenden × Faktor 2,5 = fünf bis sechs Wochenenden. Beide Zahlen — Budget und Kalender — gehören vor dem ersten Hammerschlag auf ein Blatt.

Förderungen und Steuerbonus: das Gegenkonto
Zur vollständigen Kalkulation gehört die Einnahmenseite: 20 Prozent der Handwerker-Lohnkosten holt der Steuerbonus zurück (bis 1.200 € jährlich — die Regeln in Handwerkerkosten absetzen), energetische Maßnahmen wie die Dämmprojekte aus dem Außenbereich bringen BAFA-Zuschüsse von 15 bis 20 Prozent, und manche Kommune fördert Entsiegelung oder Regenwassernutzung lokal. Diese Posten kommen als eigene Zeile unter das Budget — nie hineingerechnet, denn sie fließen Monate später: Die Baustelle bezahlt man mit dem Konto, nicht mit dem Steuerbescheid.
Drei Kalkulationsfehler, die Projekte kippen
- Vom Endpreis rückwärts rechnen: „Mehr als 3.000 darf es nicht kosten“ ersetzt keine Stückliste — wenn das gerechnete Projekt 4.600 kostet, hilft nur kleiner planen, nicht kleiner hoffen
- Angebots-Äpfel mit Baumarkt-Birnen mischen: Fremdleistungspreise inklusive Material neben Eigenleistungs-Material ohne Arbeit — die Blöcke sauber trennen
- Das Projektende vergessen: Sockelleisten, Silikonfugen, Übergangsprofile, Endreinigung — die letzten fünf Prozent der Arbeit sind zehn Prozent der Positionen
Werkzeug zum Schluss: Die Kalkulation lebt in einer simplen Tabelle — fünf Blöcke als Abschnitte, je Position Menge, Einzelpreis, Summe, Status (geschätzt/gerechnet/angeboten). Der Status ist der eigentliche Trick: Ein Budget ist fertig, wenn keine Zeile mehr „geschätzt“ heißt.
Und bei Mehrgewerke-Projekten hilft die Etappenlogik: jedes Gewerk als eigene Mini-Kalkulation mit eigener Reserve, freigegeben erst, wenn das vorige abgerechnet ist — so bleibt ein Ruder in der Hand, falls Etappe zwei teurer wird als gedacht.
Fazit
Eine tragfähige Kalkulation ist keine Tabelle für Buchhalter, sondern die Bauanleitung fürs Geld: fünf Blöcke — gerechnetes Material, ehrliche Nebenkosten, angebotene Fremdleistung, bepreiste Zeit, unantastbare Reserve. Wer sie einmal für ein Projekt durchzieht, erlebt das seltene Heimwerkergefühl, dass am Ende Geld übrig ist — und genau dafür war die Reserve da.
